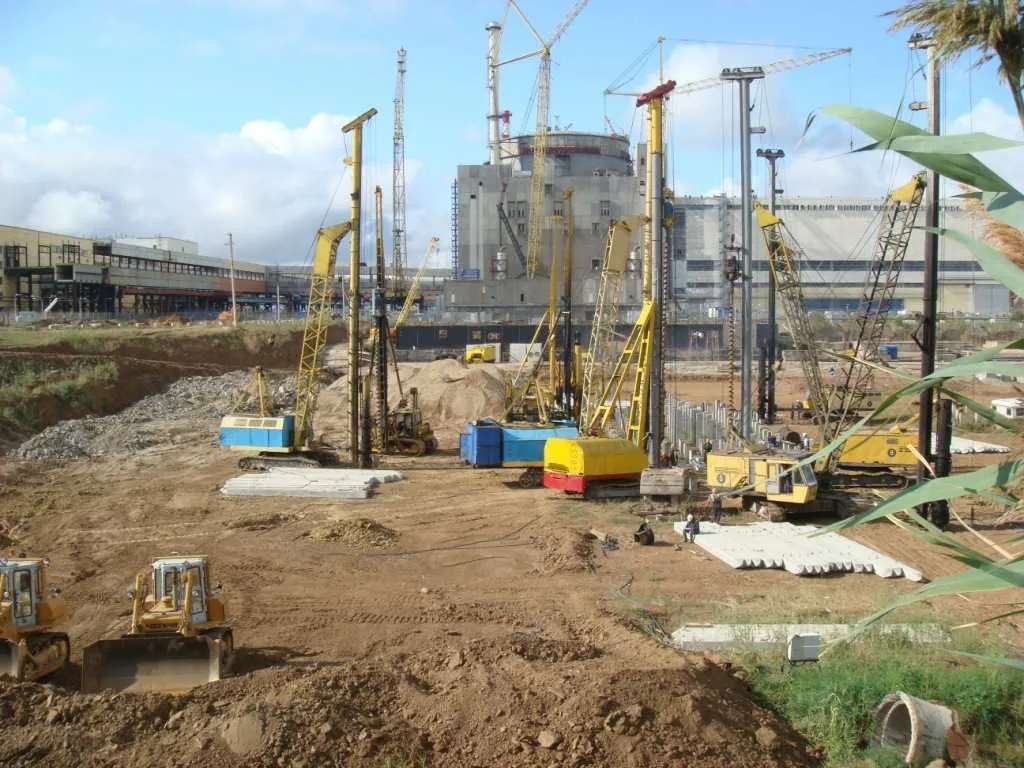

заказчик

концерн «Росэнергоатом»

Местоположение

Ростовская область

Сроки проекта

2008 - 2010

1

О проекте

Цель: расширение Ростовской АЭС путём сооружения энергоблоков № 2, № 3 и № 4 для увеличения генерации и обеспечения энергобезопасности региона.

Основные параметры:

  • количество возводимых энергоблоков: 3 (№ 2, 3, 4);

  • тип реакторных установок: ВВЭР‑1000;

  • мощность одного энергоблока: 1 000 МВт (электрическая), 3 000 МВт (тепловая).

Значение проекта:

увеличение установленной мощности Ростовской АЭС;

обеспечение надёжного энергоснабжения Южного федерального округа;

реализация государственной программы развития атомного энергопромышленного комплекса;

восстановление практики поточного строительства энергоблоков АЭС.


Объём работ СТГ

энергоблок № 2: строительно‑монтажные работы на объектах реакторного отделения;

энергоблок № 3:

  • сооружение строительной базы;

  • ремонтно‑восстановительные работы по фундаментной плите;

  • строительство системы глубинного водопонижения котлована;

  • строительно‑монтажные и ремонтно‑восстановительные работы на объектах реакторного отделения;

энергоблок № 4:

  • сооружение свайного поля для фундамента реакторного отделения;

  • строительно‑монтажные и ремонтно‑восстановительные работы на объектах реакторного отделения.


Особенности проекта:

высокая ответственность: работы на объекте атомной энергетики требуют строгого соблюдения норм ядерной и радиационной безопасности;

сложные грунтовые условия: необходимость устройства системы глубинного водопонижения и свайных полей глубокого заложения;

координация с множеством участников: взаимодействие с генподрядчиком, субподрядными организациями и поставщиками оборудования;

сжатые сроки: реализация в рамках федеральной целевой программы с жёсткими временны́ми рамками;

технологическая сложность: возведение особо ответственных конструкций (реакторные отделения, фундаменты) с повышенными требованиями к трещиностойкости, водонепроницаемости и долговечности.


Применяемые технологии и материалы:

  • монолитные железобетонные конструкции с повышенной трещиностойкостью и водонепроницаемостью;

  • коррозионностойкие стали и сплавы для трубопроводов и закладных деталей;

  • специальные бетоны и добавки для радиационной стойкости и долговечности;

  • системы глубинного водопонижения для защиты котлованов от подтопления;

  • свайные поля глубокого заложения под фундаменты реакторных отделений;

  • современные методы контроля качества (радиографический, ультразвуковой, механические испытания);

  • средства индивидуальной и коллективной защиты персонала при работе на атомном объекте.

ПРОЕКТНЫЕ ДОСТИЖЕНИЯ

1000 МВт
электрическая мощность
  • 1000 МВт
    электрическая мощность
[/]

3

Ход строительства

Этап 1. Подготовительный (2008 г.)
  • подписание договора с генподрядчиком;
  • разработка и согласование проектной документации;
  • мобилизация персонала и техники;
  • организация строительной площадки, временных сооружений и подъездных путей;
  • инженерно‑геологические изыскания.

Этап 2. Основные строительно‑монтажные работы (2008–2010 гг.)
энергоблок № 2:
  • возведение конструкций реакторного отделения;
  • монтаж технологического оборудования;
  • выполнение специальных строительных работ (гидроизоляция, антикоррозионная защита).
энергоблок № 3:
  • строительство строительной базы;
  • ремонт и восстановление фундаментной плиты;
  • устройство системы глубинного водопонижения котлована (предотвращение подтопления);
  • возведение реакторного отделения, включая монолитные железобетонные конструкции;
  • прокладка инженерных сетей и коммуникаций.
энергоблок № 4:
  • разметка и устройство свайного поля под фундамент реакторного отделения;
  • армирование и бетонирование фундамента;
  • строительно‑монтажные работы в реакторном отделении;
  • установка вспомогательного оборудования.

Этап 3. Завершение и сдача (2010 г.)
  • проведение промежуточных испытаний конструкций и оборудования;
  • контроль качества сварных соединений и бетонных работ (неразрушающий и разрушающий контроль);
  • устранение замечаний и недоделок;
  • подготовка исполнительной документации;
  • сдача выполненных работ генподрядчику и заказчику.
